Опубликованная 23 октября проверка австралийского проекта гидроаккумулирования Snowy 2.0 подняла оценку его стоимости как минимум до A$22,2 млрд. С резервом на непредвиденные расходы сумма может достигнуть A$25 млрд — примерно в 12 раз больше исходных A$2 млрд, объявленных в 2017 году. Начало работы теперь ожидается в конце 2029-го.

Snowy 2.0 соединит два существующих водохранилища в Новом Южном Уэльсе. Когда электричество дешёвое, система будет перекачивать воду наверх, а в часы высокого спроса — спускать её через турбины. Проект должен добавить сети 2000 МВт управляемой мощности и помочь компенсировать нестабильную выработку солнца и ветра.

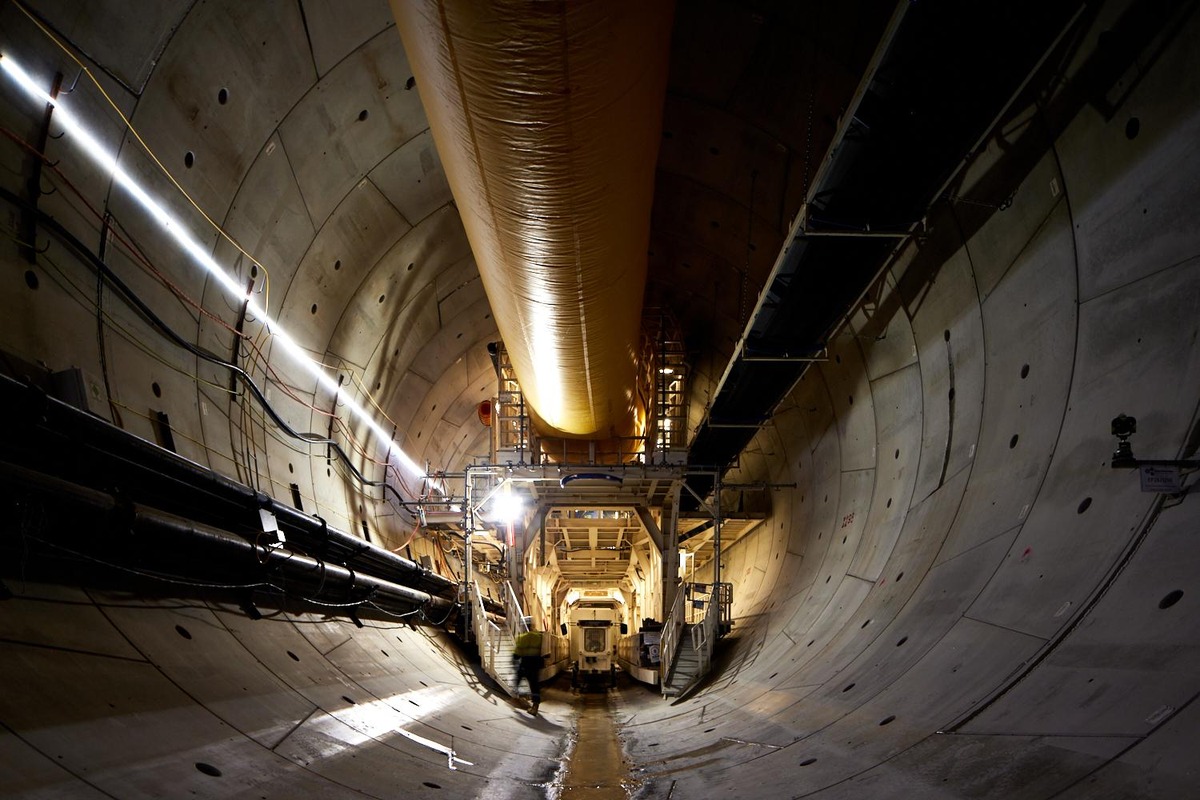

Это уже второй крупный пересмотр. В 2023 году стоимость повысили до A$12 млрд, а завершение перенесли на 2028-й. Сейчас механизированная проходка тоннелей выполнена на 65%; Snowy Hydro и правительство связывают новые расходы с геологическими сложностями, прежним обрушением грунта и проблемами подрядчиков.

Правительство Австралии решило достроить объект. Министры энергетики и финансов утверждают, что отказ поставит под угрозу надёжность сети, 5000 рабочих мест и приведёт к росту счетов. По их оценке, после запуска Snowy 2.0 обеспечит больше половины накопителей энергии, необходимых австралийской энергосистеме к 2050 году; это прогноз властей, а не уже достигнутый результат.
